Kalteng (ANTARA) - PLN Unit Induk Pembangunan Kalimantan Bagian Barat (PLN UIP KLB) memastikan penyelesaian pembangunan Pembangkit Listrik Tenaga Mesin dan Gas (PLTMG) Bangkanai Stage 2 terus berjalan kendati pandemi melanda dan lokasi akses menuju lokasi cukup sulit dicapai di saat musim hujan seperti saat ini.

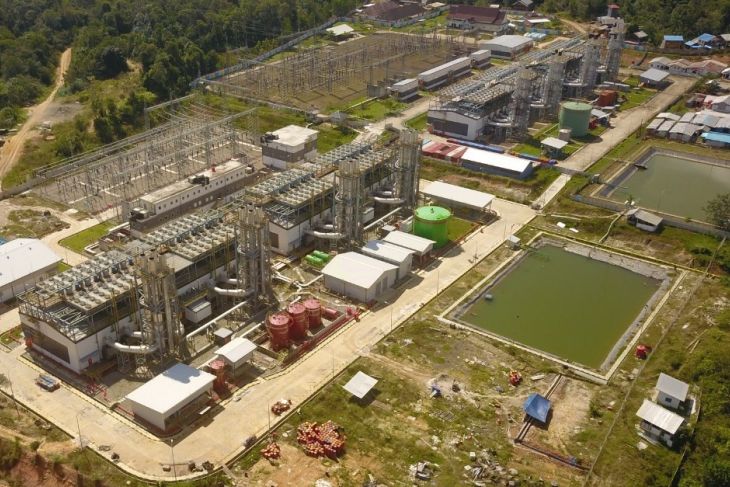

Pembangkit yang berlokasi di Desa Karendan, Kecamatan Lahei, Kabupaten Barito Utara ini memiliki total kapasitas sebesar 140 Mega Watt (MW) yang terdiri dari 2 engine hall dan masing-masing dapat menghasilkan listrik berkapasitas sebesar 70 MW.
Baca juga: PLN catat komsumsi listrik di Indonesia capai 210 TWh pada Oktober 2021
Baca juga: PT Bukit Asam kebut pengerjaan proyek energi baru terbarukan
“Saat ini, progres pembangunan pembangkit telah mencapai lebih dari 90 persen. Pertengahan Oktober lalu rekomendasi laik sinkron (RLS) juga telah terbit untuk keseluruhan mesinnya. Sistem pembangkit ini kini tengah memasuki tahap pengujian. Hal itu dilakukan untuk memastikan seluruh mesinnya dapat beroperasi dengan baik dan optimal,“ ucap Didik Mardiyanto General Manager PLN UIP KLB.
Didik menambahkan, dengan terbitnya rekomendasi laik sinkron tersebut, pembangkit listrik yang memiliki 16 mesin ini sudah dapat terhubung ke jaringan Saluran Udara Tegangan Tinggi (SUTT) 150 kilo Volt (kV) Bangkanai-Muara Teweh. “Pada awal bulan Oktober lalu, pembangkit kami juga sudah melalui tahap backfeeding dan sinkronisasi untuk keseluruhan unit mesinnya dengan hasil yang baik. Tahapan tersebut kami lakukan untuk memastikan keandalan sistem pembangkit sebelum dilakukan tahapan berikutnya,” tandasnya.
Baca juga: Kementerian ESDM bangun PLTS di puluhan pos jaga TNI perbatasan negara
Baca juga: PLTGU Priok bisa produksi 2.654 tabung oksigen medis setahun
“Kami berharap tahapan pengujian sistem yang saat ini sedang dilakukan dapat berjalan lancar. Pengujian yang akan kami lakukan antara lain pengujian performa pembangkti dan juga reliability run untuk memastikan keandalan mesinnya,” pungkas Didik.
PLN optimis bahwa nantinya dengan beroperasinya PLTMG Bangkanai Stage 2 ini akan meningkatkan keandalan listrik terutama di Kalimantan Tengah. PLN UIP KLB juga menargetkan untuk menyelesaikan pembangunan jaringan interkoneksi antara sistem kelistrikan Barito di Kalimantan Tengah dan sistem Khatulistiwa di Kalimantan Barat seperti SUTT 150 kV Pangkalan Bun-Sukamara dan Sukamara-Kendawangan. Interkoneksi bertujuan agar setiap sistem kelistrikan di Kalimantan dapat terhubung dan saling menopang satu dengan lainnya.
Baca juga: Kementerian ESDM taruh perhatian besar terhadap sistem penyimpanan energi
Baca juga: PLN berhasil mengalirkan listrik ke 29.648 rumah warga terdampak banjir
Baca juga: Perusahaan SAC di Sambas dukung PLN tingkatan penggunaan EBT
